• <bdo id="weimk"><option id="weimk"></option></bdo>
    <xmp id="weimk"><legend id="weimk"></legend>
  • <div id="weimk"></div><source id="weimk"></source>
  • <bdo id="weimk"><option id="weimk"></option></bdo>
    <blockquote id="weimk"></blockquote>
  • 暫別寒冷的毛烏素

    “數九寒天,冷在三九”,雖然現在才12月份,還不是三九天,可是地處毛烏素沙漠東部的內蒙古建豐項目已經非常冷了。目前,白天最高氣溫-2,晚上最低氣溫-19,且不時還刮著西北風。

    2013年度建豐項目施工以土建為主,罐區防腐保溫工作仍未結束,部分裝置鋼結構已經開始安裝,但是因氣溫過低,會嚴重影響混凝土澆筑的質量和儲罐防腐質量以及鋼結構的焊接質量,因此,現場各施工單位不得不陸續結束冬施工作,2013年的現場施工被迫收尾。

    901單元出焦池已澆筑完,焦炭塔10層已具備澆筑條件,現已停工

    上一周,通過現場檢查實物和市場詢價,對各個施工單位的冬施材料進行了認量認價工作,并敦促已上報停工申請的各施工單位將剩余的冬施材料及現場的其他施工材料歸類擺放整齊。

    裝置控制室材料擺放整齊

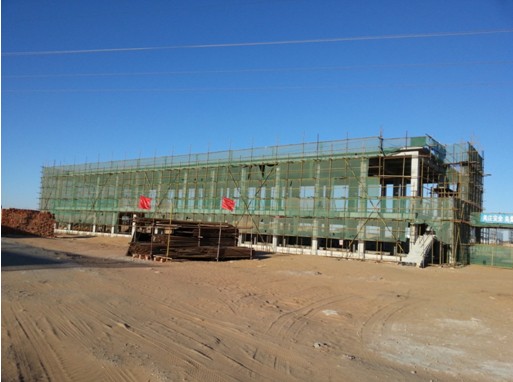

    裝置控制室順利封頂并拆除掉了冬施棚,已申請停工

    裝置變配電室已封頂,內架拆除完畢,來年準備砌磚

    902單元壓縮機廠房基礎澆筑完畢,上部鋼結構框架完成50%,現已停工

    902裝置管廊鋼結構安裝多半,材料擺放整齊,準備來年盡快安裝

    成品油罐區正在搶時間做保溫,計劃保溫完成兩臺后再停工

    近日,國家能源局煤炭司司長方君實前來視察建豐項目所在的蒙大工業園區各建設單位年終工作,1211到達建豐項目。

    項目經理李勇在向方司長講解建豐項目現狀

    現場工作基本結束了,目前各部門員工主抓文案工作。

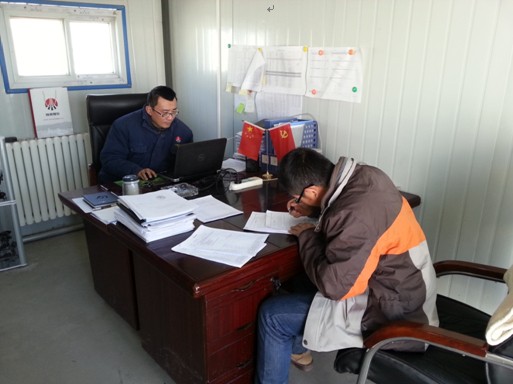

    項目經理和施工經理在審批各分包簽證單及停工報告

    費控部卜工在審批分包進度款和簽證單

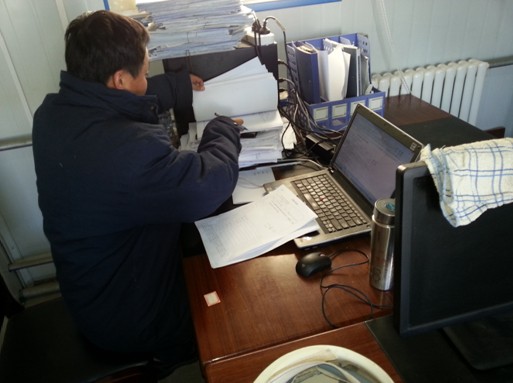

    土建專工單工在整理資料

    在即將過去的2013年,建豐項目歷經坎坷,有合同問題、資金問題、還有人員管理問題,但是在公司領導及總部各部門的大力支持下,所有的困難都被逐一克服。雖然現場施工一直是在困難中前行著,但也取得了一些成果,基本完成了公司年初制定的工程節點,為來年的工作打下了良好基礎。希望來年建豐項目工作有個良好開端,大家團結努力,在管理安全、質量、進度等方面更加進步!

    勝幫科技股份有限公司

    地址:上海市張江高科秋月路26號1號樓 2006-2024

    滬ICP備07023713號-1

    国产人妖xxxx_精品国产在天天线在_亚洲国产AⅤ精品_国产综合第一页
  • <bdo id="weimk"><option id="weimk"></option></bdo>
    <xmp id="weimk"><legend id="weimk"></legend>
  • <div id="weimk"></div><source id="weimk"></source>
  • <bdo id="weimk"><option id="weimk"></option></bdo>
    <blockquote id="weimk"></blockquote>
